6月25日、インドの新再生可能エネルギー省(MNRE)は、2025年に当初発表された風力タービンのプロトタイプ設置ガイドラインに対する2つの重要な修正を導入する官庁覚書を発行した。更新された規定は、インドの風力エネルギー部門全体で即時発効する。

この改訂は、プロトタイプのタービンによって生成された電力の商業利用と、プロトタイプの設置の承認プロセスという 2 つの中核分野を対象としています。

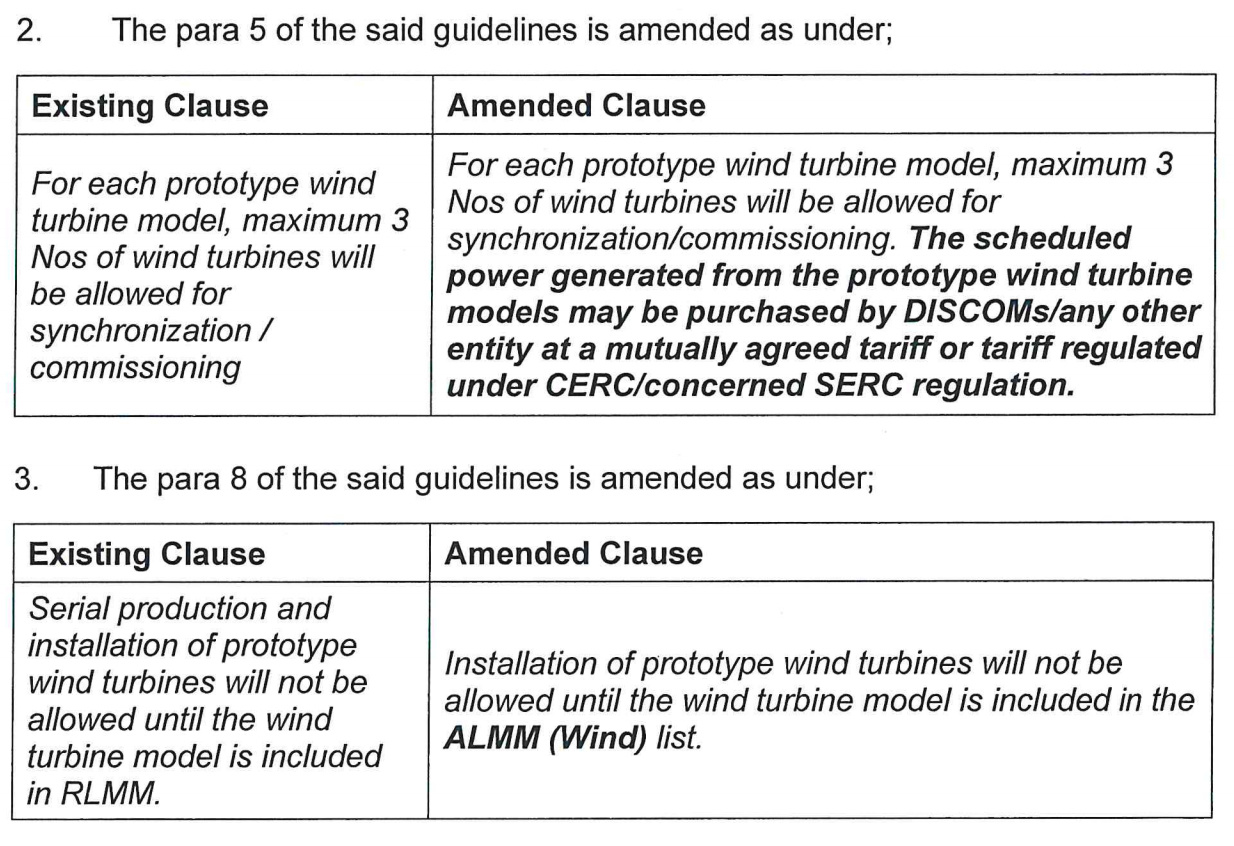

まず、新しい規則が風力タービンのプロトタイプからの電力出力を管理します。以前の方針では、タービン モデルあたり 3 台のプロトタイプの設置に制限があり、これらは系統同期と試運転テストのみに稼働可能でした。改訂された枠組みではこの制限が撤廃され、プロトタイプによって生成された電力が電力市場で商業的に取引されることが可能になる。
この変更により、タービン OEM はプロトタイプのテスト中に営業収入を得ることができ、新技術に対する多額の R&D 支出を相殺し、大容量大型風力タービンの現場での検証と技術アップグレードを加速することができます。
第二に、政府はプロトタイプ設置承認の前提条件を厳格化した。以前のガイドラインでは、タービンモデルがモデルおよび製造業者の改訂リスト (RLMM) に掲載されると、大量生産と設置が許可されていました。更新された規制により、対象となる名簿が変更されます。プロトタイプの設置は、タービン モデルが風力タービンのモデルおよび製造業者の承認リスト (ALMM) へのエントリーを確保した後にのみ許可されます。
ALMM 制度では、より厳格なコンプライアンス基準が適用されます。メーカーは、ブレード、タワー、メインベアリングなどのコアコンポーネントのサプライヤーを完全に開示するとともに、必須のローカルデータストレージ要件を満たし、国内のR&Dセンターを設立する必要があります。このメカニズムは、標準以下の技術とサプライチェーンを備えたモデルを初期段階で選別し、国内外の風力タービン関連企業にインドの現地サプライチェーン体制の強化を強制する。
これら 2 つの主要な修正を除き、2025 年 6 月のオリジナルのガイドラインの他のすべての条項は変更されていません。
新しい規制は、さまざまなタービン メーカーにさまざまな影響を与えます。
Suzlan などのインド国内の OEM は大きな恩恵を受けることになります。プロトタイプの電力販売による収益により、R&D のコストが削減され、社内の大メガワット タービン モデルのフィールド トライアルがスピードアップされます。また、確立された現地サプライチェーンにより、ALMM コンポーネントの登録基準を満たすことが容易になり、技術の反復において海外の競合他社を上回ることができます。
GE Vernovaや中国のタービンメーカーを含む海外の風力発電企業にとって、コンプライアンスコストは上昇している。 ALMM リストの取得には、必須のローカル データ ストレージと国内の R&D 施設とともに、グローバル サプライ チェーンの完全な開示が求められます。それにもかかわらず、プロトタイプの電源を収益化できることで、オンサイトテスト費用の一部が相殺され、インド市場に参入する際の試行錯誤のコストが削減されます。
