延期!インド、風力タービンのプロトタイプに対する現地テストの義務付けを延期
December 10, 2025

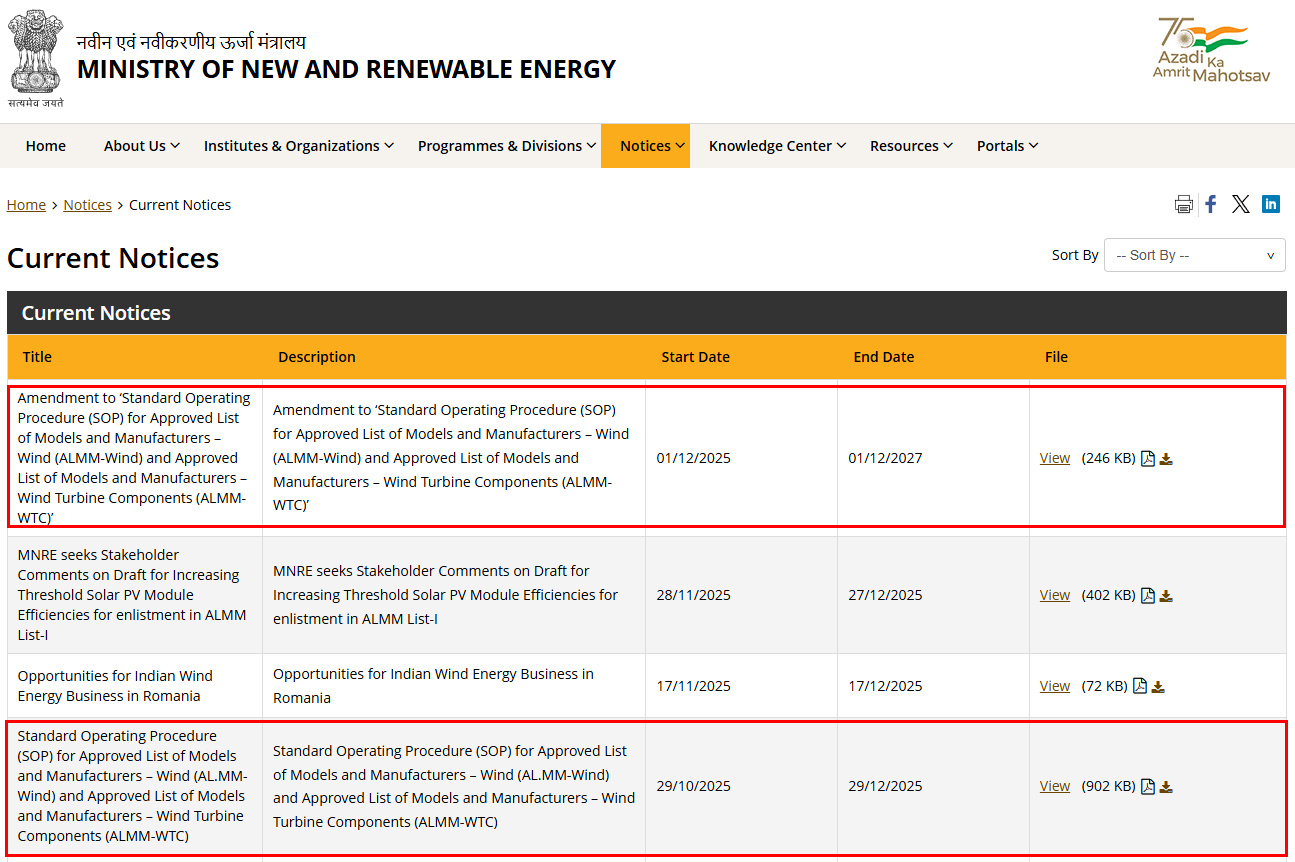

インドの新再生可能エネルギー省(MNRE)は最近、風力タービンのモデルおよび製造業者の承認リスト(ALMM-Wind)に対する重要な調整を導入する改訂文書を発行しました。風力タービンの現地プロトタイプ試験の義務的実施スケジュールは、現地化開発目標と業界の実際の能力のバランスをとるため、2年延期され、外国企業により柔軟なコンプライアンス移行期間が与えられることになった。

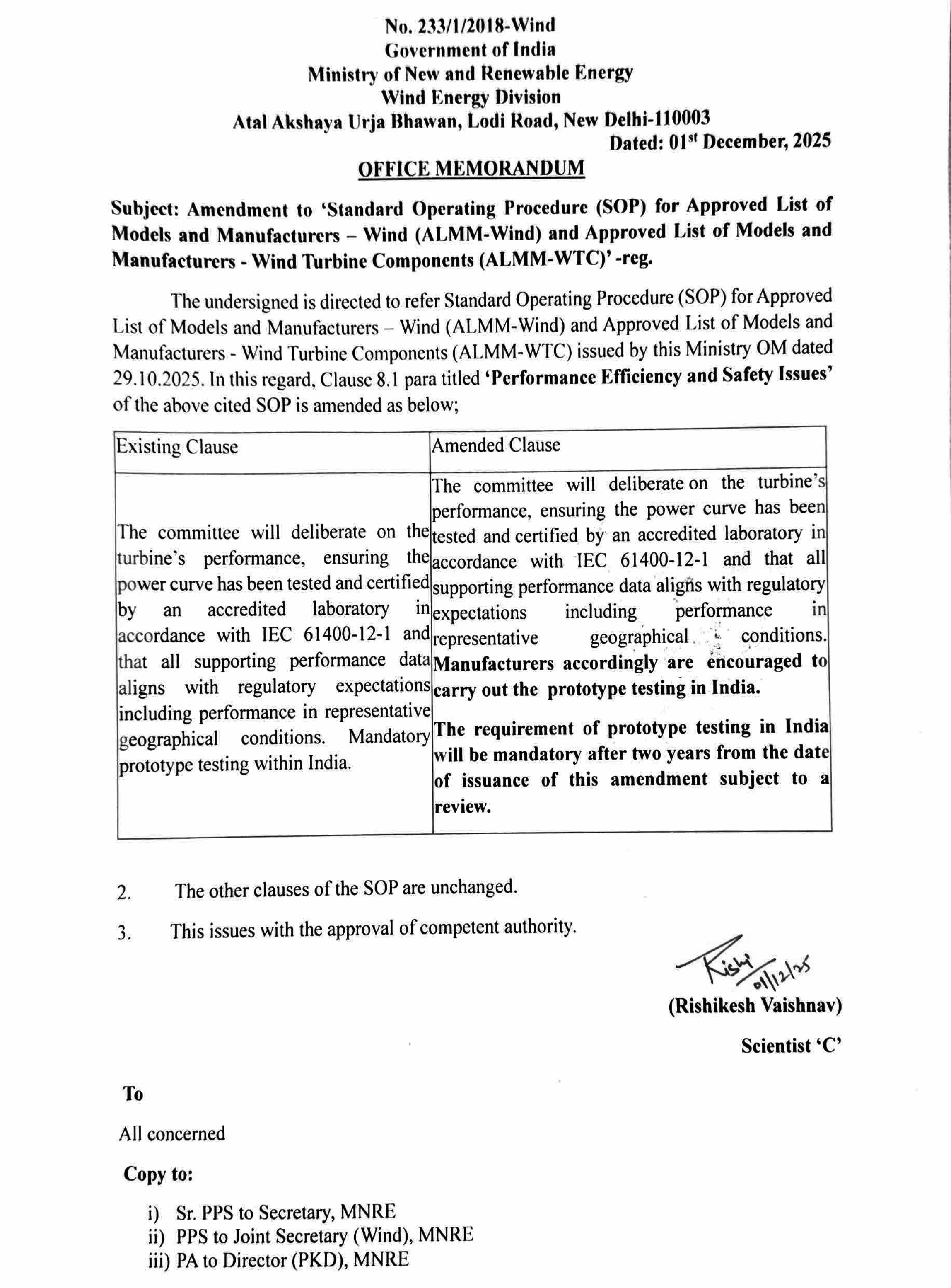

この改訂は、2025 年 12 月 1 日に発行された公式覚書に基づいており、ALMM-Wind 条項 8.1 を調整します。当初の要件では、ALMM-Wind リストへの掲載を申請するメーカーは、インド国内で必須のプロトタイプ テストを完了し、現地の独特な地理的および気候条件と機器の互換性を確保する必要がありました。今回の改訂版では、「企業は現地でプロトタイプのテストを実施することが奨励される」と明記されている。この強制規則は覚書の発行から 2 年後 (2027 年 12 月 1 日) に発効する予定ですが、このスケジュールは業界の進歩と準備状況に基づいて将来見直される可能性があります。特に、ALMM-Wind の他の主要な要件はすべて変更されていません。移行期間中、企業は引き続き、IEC 61400-12-1 規格に従って認定研究所が発行した電力曲線テスト認証レポートを提出する必要があります。

インドの風力発電業界標準運用手順 (SOP) の中核コンポーネントとして、ALMM-Wind および ALMM-WTC が 2025 年 10 月 29 日に正式に開始され、風力発電セクターのアクセス システムが確立されました。その主要なポリシーには、次の 3 つの側面が含まれます。

部品調達

コンポーネントの調達は、ALMM-WTC ローカル コンテンツ リストに準拠する必要があります。 OEM は、そこに記載されているブレード、タワー、発電機、ギアボックス、特殊ベアリング (メイン ベアリング、ピッチ ベアリング、ヨー ベアリング) などの重要なコンポーネントを調達する必要があります。調達部品のコストは風力タービンの総コストの 65% ~ 70% を占める必要があります。さらに、これらのコンポーネントの製造/組立施設は明示的に特定され、MNRE の資格検証を受ける必要があります。

サイバーセキュリティとデータガバナンス

風力発電関連のデータセンターとサーバーはインド国内に設置する必要があります。運用データはローカルに保存および維持する必要があり、リアルタイム データは国境を越えて転送することは禁止されています。運用管理はインド国内の施設を通じて実行する必要があります。

研究開発と情報開示

メーカーは、ポリシーの発表から 1 年以内にインドにローカル R&D センターを設立する必要があります。 ALMM-Wind プログラムに参加するメーカーとモデルは、サプライ チェーンのトレーサビリティを確保するために、MNRE 公式 Web サイトで連絡先情報、モデル仕様、品質証明書、主要コンポーネントのサプライヤーのリストを公開する必要があります。

インドの ALMM-Wind および ALMM-WTC 政策は、「ローカル サプライ チェーン + ローカル R&D」を中心にしています。これらの政策は、現地の製造能力の強化を義務付け、輸入製品、特に中国からの製品への依存を減らすことにより、風力発電プロジェクトの品質と安全性を同時に確保します。

この政策の実施後、国内外の企業はすでに次のような対策を講じています。

Envision Energy や Goldwind などの中国大手企業は、ローカライゼーションの取り組みを加速しています。エンビジョン・エナジーはインドのタミル・ナドゥ州に3GWのブレード製造拠点を設立し、新しいギアボックス工場を建設しながらナセルとハブの生産能力を拡大する計画だ。同社は2026年度までにインドの風力タービン市場シェアの50%を獲得することを目指している。

シーメンス ガメサのような欧州企業は、技術ライセンスと現地パートナーシップを好みます。シーメンス・ガメサはインドとスリランカの陸上風力タービン事業を売却し、株式の10%だけを保持した。製品の競争力を確保するため、長期の技術ライセンスを通じてVayona Energyをサポートしています。

国内メーカーの中でも、Suzlon と Inox Wind は政策支援の恩恵を受けており、2025 年までに注文量がそれぞれ 31% と 45% 増加すると予測されています。Suzlon は、輸入ベアリングと発電機への依存を減らすために R&D に依存し、2026 年までに国内生産能力を 6GW に増やす計画です。

政策指導と企業拡大の両方によってインドの風力発電製造の可能性は解き放たれ続け、風力タービン生産の世界的なハブとなることに向けて着実に前進しています。インドの風力発電設備容量は現在50GWを超え、2030年までに100GWに増やす計画がある。2025年のデータによると、インドの国産ナセル、ブレード、ギアボックスはそれぞれ世界市場シェアの12%、10%、17%を占め、世界の風力発電産業チェーンにおいて不可欠なキーノードとしてインドを確立している。

1921 年に設立されたドイツの HKW は、1985 年以来風力タービン ベアリングに特化し、業界の進化を通じて技術的専門知識を蓄積してきました。同社の 3 列円筒主軸受技術は常にヨーロッパのトップ 3 にランクされています。構造、材料、製造プロセスにおける 3 つの技術的専門知識を活用した HKW の 3 列円筒主軸受は、高い信頼性、強力な耐荷重能力、強化された構造剛性、高い伝達効率、簡単な取り付け、および低い全体コストという 6 つの主要な利点を提供します。陸上の風力発電所に導入する場合でも、海上環境で塩水噴霧腐食や極端な波の状況に直面する場合でも、HKW の 3 列円筒形主軸受はタービンのダウンタイムとメンテナンス頻度を大幅に削減し、あらゆる運用シナリオで効率的なパフォーマンスを実現します。風力発電のサプライ チェーンに深く根ざした HKW は、グローバルなローカライズされたサービス ネットワークを活用して、世界中のパートナーに最先端のテクノロジーとプレミアム製品を提供しています。
